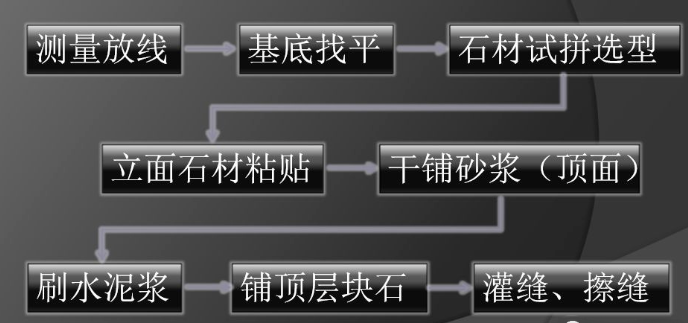

1、工艺流程:
2、测量放线:
景墙、挡墙石材铺装施工前,根据设计的平面高程,
杏耀注册平台沿景墙中心线(或边线)进行测量放线,每5~10m设一个控制点,必须按设计排版图或施工大样图进行实地测量放线,弹出中心线和水平标高线及分格线。
3、基底找平:
根据测量测设的位置及高程,进行基底找平,如基底有缺陷,采用水泥砂浆(墙面)或碎石混凝土(顶面)找平处理。
4、石材试拼选型:
本工程所用石材都应根据排版图,在加工厂加工好成品后进行编号包装,石材进场拆包后,首先应逐块进行检查,将破碎、缺棱掉角的全部挑选出来,另行堆放,并通知加工厂重新加工。在选板检查好的基础上进行现场预拼,通过预拼使上下左右的颜色花纹更加一致,纹理通顺,接缝严密吻合。预拼好的石材要双向编号,然后分类竖同堆放待用。
5、立面石材粘贴:
1)、小规格块材:
在基层湿润的情况下,先刷108胶素水泥浆一道(内掺水重10%的108胶),随刷随打底;
底灰采用1∶3水泥砂浆,厚度约12mm.,分二遍操作,第一遍约5mm,第二遍约7mm,待底灰压实刮平后,将底子灰表面划毛。
待底子灰凝固后便可进行分块弹线,随即将已湿润的块材抹上厚度为2~3mm的素水泥浆,内掺水重20%的108胶进行镶贴(也可以用胶粉),用木锤轻敲,用靠尺找平找直。
2)、大规格块材:
边长大于40mm,镶贴高度超过1m时,采用的安装方法。
a、钻孔、剔槽:
安装前先将饰面板按照设计要求用台钻打眼,事先应钉木架使钻头直对板材上端面,在每块板的上、下两个面打眼,孔位打在距板宽的两端1/4处,每个面各打两个眼,孔径为5mm,深度为12mm,孔位距石板背面以8mm为宜(指钻孔中心)。
如花岗石,板材宽度较大时,可以增加孔数。钻孔后用金钢錾子把石板背面的孔壁轻轻剔一道槽,深5mm左右,连同孔服形成象鼻眼,以备埋卧铜丝之用。
若饰面板规格较大,特别是预制花岗石板,如下端不好控绑镀锌铅丝或铜丝时,亦可在未镶贴饰面板的一侧,采用手提轻便小薄砂轮(4~5mm),按规定在板高的1/4处上、下各开一槽(槽长约3~4mm,槽深约12mm与饰面板背面打通,竖槽一般居中,亦可偏外,但以不损坏外饰面和不反碱为宜),可将镀锌铅丝或铜丝卧入槽内,便可拴绑与钢筋网固定。
杏耀注册平台此法亦可直接在镶贴现场做。
b、穿钢丝或镀锌铅丝:
把备好的铜丝或镀锌铅丝剪成长20cm左右,一端用木楔粘环氧树脂将铜丝或镀锌铅丝模进孔内固定牢固,另一端将铜丝或镀锌铅丝顺孔槽弯曲并卧入槽内,使磨光花网石板上、下端面没有铜丝或镀锌铅丝突出,以便和相邻石板接缝严密。
c、绑扎钢筋网:
首先剔出墙上的预埋筋,把墙面镶贴石材的部位清扫干净。先绑扎一道竖向φ6钢筋,并把绑好的竖筋用预埋筋弯压于墙面。横向钢筋为绑扎磨光花岗石板材所用,如板材高度为60cm时,第一道横筋在地面以上10cm处与主筋绑牢,用作绑扎第一层板材的下口固定铜丝或镀锌铝丝。
第二道横筋绑在50cm水平线上7~8cm,比石板上口低2~3cm处,用于绑扎第一层石板上口固定铜丝或镀锌铅丝,再往上每60cm绑一道横筋即可。
