01 加工:



首先,我们来聊一聊岩板的加工,从设计师根据客户需求,设计出所需岩板造型的图纸及加工明细表,再到加工中心根据图纸对岩板进行切割等操作,从而得到岩板加工成品。

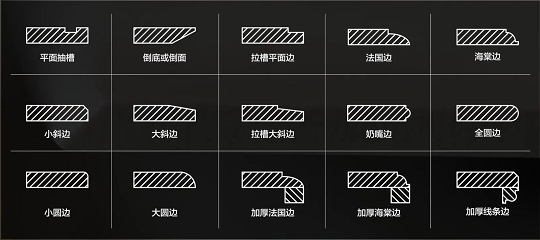

岩板加工边型:



图片来源:新明珠岩板



02 运输:



获得合格并符合要求的成品后,就到了岩板产品运输环节。具有专业化的卸载运输服务是使产品能够安全送达用户手上的重要保障。搬运岩板通常要借助搬运工具如:搬运轮、搬运杠、搬运吸盘等专业搬运工具。而运输岩板最常用的则是木箱和A字架,木箱适合放置整箱岩板,而A字架则适合放置单片岩板或者少量岩板,在岩板片与片之间还会用珍珠棉做双重保护,最后扎上轧带,盖上盖板。



把岩板放置在木箱或A字架能够最大程度地保护岩板,避免破损。杏耀测速登录岩板装车运输上,运输人员会使用气袋对空隙进行填充,还会用绷带对运输产品进行加固,可谓是保护措施做得相当足。在从木架搬运至安装现场时,一般都会用抬板器搬运。搬运过程中,安装工人会额外小心搬运,确保拐弯或进出门或电梯时不要碰到,保证最终能够使产品安全到达施工地点。



03 安装:



关于岩板安装则分为地面铺贴、墙面铺贴、岩板干挂等,不管是地面铺贴还是墙面铺贴,在铺贴前施工人员都要全面检查基层垂直度、平整度、阴阳角方正度、抹灰层空鼓、是否存在裂缝、污水、明水等,并进行清洁和处理。



  为了确保施工的专业性,会用到许多专业工具:


图片来源:新明珠岩板



接下来是岩板的铺贴安装工作,杏耀测速登录其大致可以分为11个流程,如下图:





1、基层找平及处理

用水平红外仪对基层平整度和垂直度进行检查,进行抹灰找平,打磨平整并且有一定的粗糙度,确保基层平整度能够符合岩板安装要求(用2米靠尺检测,墙面允许偏差2毫米,地面平整度允许偏差3毫米)



2、弹线定位、板材切割

按照设计图纸上的岩板分格方案在基层上放线,确保设计尺寸与现场实际尺寸匹配。根据弹线分格尺寸用手动导轨切割刀进行裁切,用电动切割机进行开孔处理。



3、胶粘剂制备

现场按照配比兑水进行制备,用批灰刀挑起搅拌均匀的胶粘剂后,胶粘剂在5秒左右从批灰刀上自然堕落,此时胶粘剂的粘度为最适宜。
