石材幕墙后置埋板安装技术


一、施工准备



1、主要器具



现场检验用的仪器、设备,如拉拔仪、x-y记录仪、电子荷载位移测量仪化学锚栓、冲击钻、标尺、测量仪器等。



2、准备资料



(1)结构或构件名称、施工图纸、杏耀测速登录工程验收记录以及相关的施工技术资料。



(2)后置埋件品种、规格、数量、分布及位置等。



(3)结构或构件存在的质量问题。



3、后置埋件施工原则



(1)设计师制订预埋件施工方案,以及补埋的方式,并提供施工图及强度计算书,然后根据施工图进行施工。



(2)埋件补埋施工图及强度计算书应提交给业主、监理认可,待确认后方可施工。



(3)化学锚栓在施工之前应进行拉拔试验,按照各种规格每三件为一组,试验可在现场进行。



(4)锚固抗拔承载力现场非破坏性检验可采用随机抽样办法取样。



(5)同规格,同型号,基本相同部位的锚栓组成一个检验批。抽取数量按每批锚栓总数的 1‰计算,且不少于3根。



(6)后置埋件竖向面内扭转偏位,需连接角码重新开孔定位,校正偏差(计算保证受力)。



(7)后补埋件采用化学螺栓配置钢板方案,杏耀测速登录化学螺栓不得与后补埋板焊接连接,化学螺栓要进行现场拉拔试验检测。



(8)所有测量仪器使用前应检定或校准。



二、操作步骤




三、质量要求



化学锚栓施工步骤和要求

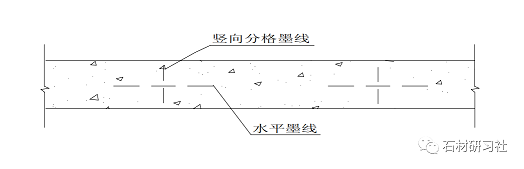

1、测量放线人员将打化学锚栓位置用墨线弹在结构上,施工人员依据所弹十字定位线进行打孔。图示:






2、为确保打孔深度,应在冲击钻上设立标尺,控制打孔深度。冲击钻如下图示:



640 (1).png



3、打孔深度及打孔直径依据下表进行,混凝土配孔直径,适应(ASQ混凝土强度为 C25~C60)。
