大理石干挂施工方案
一、编制依据
本方案主要编制依据:
装饰施工图纸;
大理石二次细化设计图纸;
中华人民共和国行业标准《建筑装饰工程施工及验收规范》;《建筑安装工程质量控制与检验评定手册》;
杏耀高待遇注册北京市标准《高级装饰工程验收标准》;北京市标准《建筑安装分项工程施工工艺规程》;《中国新型建筑材料施工手册》第二版;《现行建筑材料规范大全》;《室内装饰工程手册》第二版。
二、使用部位
楼梯间、一层柱面等部位
三、材料准备
1.材料要求
1.1、石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能。
1.2、膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求。
2、主要机具
台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。
3、作业条件
3.1、检查石材的质量及各方性能是否符合设计要求。
3.2、搭架子,做隐检。
3.3、水电设备及其他予留件已安装完。
3.4、门窗工程已完毕。
3.5、对参施人员做技术交底。
四、操作工艺
1、工艺流程
清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔→背面刷胶→贴柔性加强材料→挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内→临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板
2、工地收货:由专人负责,发现有质量问题,及时处理,并负责现场的石材堆放。
3、石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。
4、基层准备:清理预做饰面石材的结构表面,同时进行结构套方,规
矩,弹出垂直线和水平线。并根据设计图纸和实际需要弹出安装石的
位置线和分块线。
5、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角500px的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记。
6、支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。

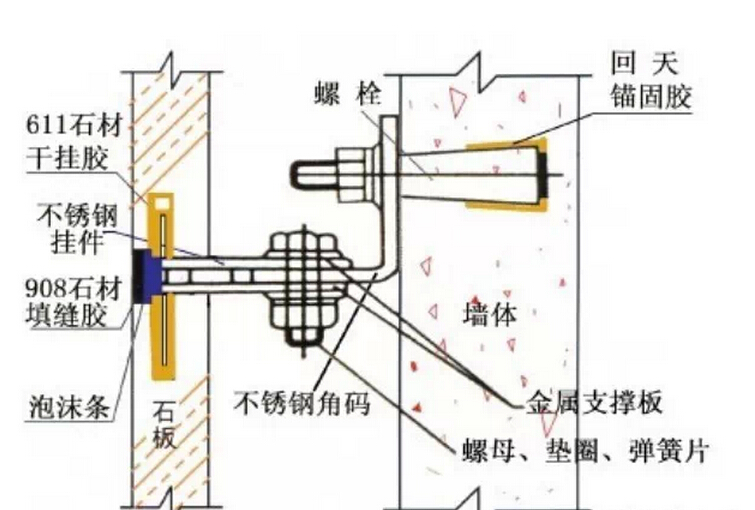

7、上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对上,固定平钢板,用扳子拧紧。
8、底层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。
9、调整固定:面板暂固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫。调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直。
10、顶部面板安装:顶部最后一层面板除了解按一般石板安装要求外,安装调整好,在结构与石板的缝隙里吊一通长的20mm厚木条,木条上平为石板上口下去250mm,吊点可设在连接铁件上。可彩铝丝吊木条,木条吊好后,即在石板与墙面之间的空隙里放填充物,且填塞严实,防止灌浆时漏浆。
11、清理大理石、花岗石表面:把大理石、花岗石表面的防污条掀掉,
用棉丝把石板擦净。
五、成品保护
1、要及时清擦,净残留在门窗框、玻璃和金属、饰面板上污物。
2、认真贯彻合理施工顺序,少数工种的活应做在前面、防止损坏、污染外挂石材饰面板。
3、 拆改架子和上料时,严禁碰撞干挂石材饰面板。
4、外饰面完活后,易破损部分的棱角处要钉护角保护,其他工种操作时不得划伤面漆和碰坏石材。
5、 完工的外挂石材应设专人看管,遇有危害成品的行为,应立即制止,并严肃处理。
六、应注意的质量问题和措施
1、外饰石板面层颜色不一,主要是石材质量较差,施工时没有进行试拼和认真的挑选。
2、线条不直,缝格不匀,不直,主要是施工前没有认真按图纸尺寸,核对结构施工的实际尺寸,以及分段分块,不弹线不细,拉线不直和吊线校正不勤等原因造成。
3、打胶嵌缝不细,操作人员应认真施工,检查人员应细致验收。
4、墙面脏、斜视有胶痕,一是操作工艺造成,二是操作人员造成,要加强成品保护,
杏耀高待遇注册在竣工前进行认真清理.
七. 安全保证措施及文明施工
1.对施工人员做好有及时性、针对性的安全技术交底书,双方签字生效。
2.与分包施工单位、专业施工厂家签订经济合同和安全生产协议书。
3.现场施工人员必须经过三级安全教育,考试合格后方能上岗作业。
4.使用梯子必须坚实,不得缺层。人字梯要有拉接稳固绳,要搭在坚固的支持物上,地端有防滑措施。
5.使用木凳要牢固可靠,四角与地面平稳,严禁两人以上站用一凳、一梯。
6.凡进入施工现场的各类人员必须戴好安全帽,并系好帽带。
7.高空作业人员衣着灵便、禁止穿硬底和带钉易滑的鞋。
8.作业人员不得随意抛散施工垃圾,不得任意从高空往下抛丢杂物。
9.凡患有心脏病、癫痫病、高血压、贫血等疾病者,严禁从事施工作业。
10.严格按安全操作规程作业,特殊工种必须持有效证件上岗,非本工种不得从事特种作业。
11.工作时间不得饮酒、抽烟、打闹、嘻笑,要集中精力坚守工作岗位。
12.施工现场临电必须采用三相五线制供电。
13.所有用电设备、设施必须做接零、接地保护,保护零、地线接触牢固可靠。
14.电缆线的使用应选用橡套缆线,架空敷设必须有防护措施保护。电箱内的闸具要完好无损,灵敏有效,箱内整洁,不得有杂物。箱体有明显标记和编号。
15.所有用电机械、电动工具、照明灯等必须安装漏电保护器,漏电保护器必须灵敏有效。
16.所有用电机械、电器设备、电动工具等必须实行“一机一闸”控制,严禁“一闸多机”使用。
17.电焊机应设单独控制开关,一次线不超过5米长,两端接线应牢固,外壳有保护接零或接地。
18.电焊机应双线到位,把线外皮应完好无损,保证绝缘良好。
19.施工现场用电,必须由专业电工进行操作,严禁非本工种作业。
