1、施工顺序
测量放线→安装金属骨架→安装防火材料→安装石材板→
杏耀平台登录线路处理板缝→清理板面。
2、施工要点
2.1测量放线
(1)根据主体结构上的轴线和标高线,按设计要求将支承骨架的安装位置线准确地弹到主体结构上。
(2)将所有预埋件剔凿出来,并复测其位置尺寸。
(3)测量放线时应控制分配误差,不使误差积累。
2.2安装连接件:将连接件与主体结构上的预埋件焊接固定。当主体结构上没有埋设预埋铁件时,
杏耀平台登录线路可在主体结构上打孔安设膨胀螺栓与连接铁件固定。

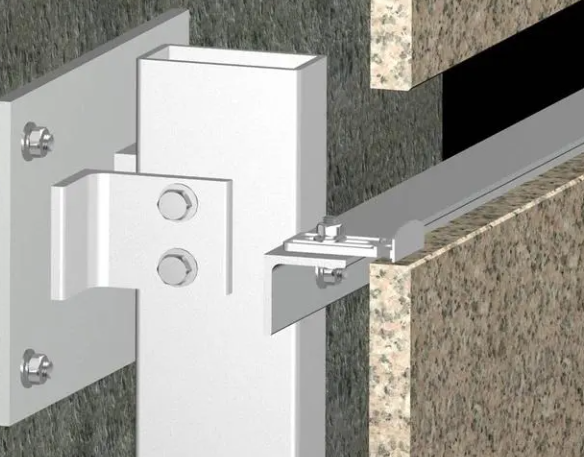

2.3安装骨架
(1)按弹线位置准确无误地将经过防锈处理的立柱用焊接或螺栓固定在连接件上。安装中应随时检查标高和中心线位置。
(2)将横梁两端的连接件及垫片安装在立柱的预定位置,并应安装牢固,其接缝应严密;相邻两根横梁的水平标高偏差不应大于1mm.
2.4安装防火材料:将防火棉用镀锌钢板固定。应使防火棉连续地密封于楼板与石板之间的空位上,形成一道防火带,中间不得有空隙。
2.5安装石板
(1)先按幕墙面基准线仔细安装好底层第一层石材。
(2)板与板之间留缝10~15mm,以便调整安装误差。石板安装时,左右、上下的偏差不应大于1.5mm.注意安放每层金属挂件的标高,金属挂件应紧托上层饰面板,而与下层饰面板之间留有间隙。
(3)安装时要在饰面板的销钉孔或切槽口内注入大理石胶,以保证饰面板与挂件的可靠连接。
(4)安装时宜先完成窗洞口四周的石材,以免安装发生困难。
(5)安装到每一楼层标高时,要注意调整垂直误差。
2.6处理板缝
在铝板之间的缝隙中注入硅酮耐候密封胶等材料。
2.7处理幕墙收口
收口处理可利用金属板将墙板端部及龙骨部位封盖。
2.8清理板面
清除板面护胶纸,把板面清理干净。
