干挂石材做法

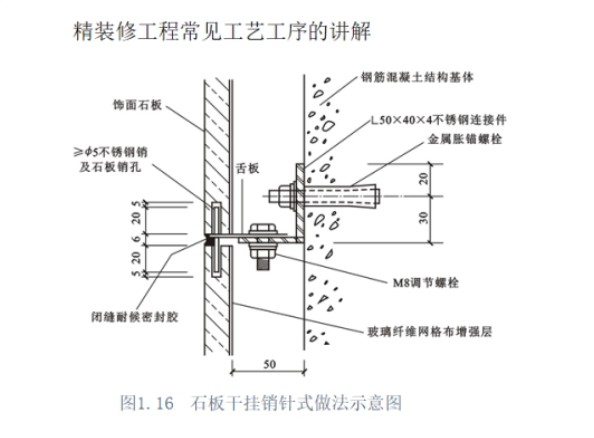

干挂石材节点施工工艺说明:
1.所有骨架钢材需热镀锌处理。
2.挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。
3.焊缝必须饱满牢固。
4.钢架焊接处必须除锈后涂刷两道防锈漆,
杏耀登陆然后涂银粉漆处理。
5.膨胀螺栓抗拔要求必须符合规范和设计要求。
6.石材短槽必须机械开槽,保证槽缝宽度符合设计要求,严禁现场手提切割机开槽。
7.不离缝石材板缝需夹胶和座胶时,横竖缝内的胶浆必须饱满完整。
8.石材板面需打胶时,胶缝宽窄必须一致,胶缝边缘平滑挺直无毛边。
9.干挂石材厚度为25mm时,单块板平方面积不宜大于1平方米。
10.干挂石材厚度大于25mm时,单块板平方面积不宜大于1.5平方米。
说明:
1.室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边;
2.槽钢离开硬性地面20-30mm。
说明:膨胀螺栓横向间距根据板材调整,但最大间距不得大于1000mm。
说明:
后植式埋件方案,要求钢板和角码先在工厂焊接加工,整体热镀锌完成后,进行现场安装。
湿贴石材做法
湿贴灌浆花岗岩石材施工说明:
1.石材挂板用双股18号铜丝或钢丝钩与墙面固定,墙面用手提切割机从上而下或45度方向切槽缝,
杏耀登陆用钢钉插入缝内,单块石材板纵向长度大于300mm时不得少于两处挂点。
2.门窗洞及梁底朝天板应作铝片或扁铁侧面加固方案施工。
3.石材墙面设计要求打明胶时,板缝开三角槽缝或开小凹槽施工。
4.石材板内灌水泥砂浆前墙体浇水湿润,要求水泥砂浆配比不得低于 1:3,拌制完的砂浆以有较好的流动性为宜。
5.灌水泥砂浆时要求成45度方向灌实,所有腰线顶面板及压顶板严禁半干粉砂浆铺板,必须使用流动的水泥砂浆铺贴面板。
6.石材墙面打胶宽度由设计确定,胶缝宽窄一致,无毛边。
7.墙面需做外保温时,石材不宜用湿灌浆方案施工。
