10CM的石材幕墙要怎么做呢?
石材幕墙装饰的优点
1、天然材质、光亮晶莹、坚硬永久、高贵典雅;
2、耐冻性:石材在潮湿状态下,能抵抗冻融而不发生显著之破坏者,此性能称为耐冻性。岩石孔隙内的水份在温度低到摄氏零下20时,发生冻结,孔隙内水份膨胀比原有体积大1/10,岩石若不能抵抗此种膨胀所产生的力量,便会出现破坏现象;
3、抗压强度:石材的抗压强度会因矿物成份、结晶粗细、胶结物质的均匀性、荷重面积、荷重作用与解理所成角度等因素,而有所不同。若其他条件相同,通常结晶颗粒细小而彼此粘结一起的致密材料,具有较高强度。
桥苑艺舍项目幕墙工程是涵盖了石材幕墙、玻璃幕墙、金属幕墙、门窗的综合性幕墙工程。其中石材幕墙施工难度非常高,施工工艺、安装人员技术要求都十分严格,具体施工难点主要体现在:石材研习社stone5A
1.一般幕墙工程,幕墙厚度为50mm左右,而桥苑艺舍项目要求石材厚度为100mm,有些部位甚至厚度达到了200mm-600mm,这是凤凰山首例采用如此多种规格厚度的石材进行幕墙施工的工程。

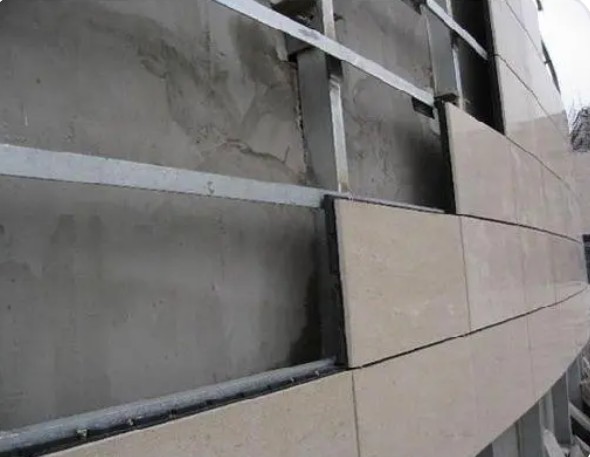

△ 北立面8-7轴门头位置(大样编号:FS11-002),具体节点做法详见节点FS9-108和节点FS11-201a
△ 首、二、三层石材柱造型(节点FS9-108所示):选用100mm厚花岗岩石材,M8不锈钢背栓连接
△ 门头锁芯石造型(节点FS11-201a所示):选用600mm厚花岗岩石材,共8个,分布在三层各个门头,单个重量有1吨多,使用Φ70*5mm镀锌圆管+ M8不锈钢背栓连接,施工中采吊车进行吊装。
△ 样板墙
2.幕墙石材要求异形面非常多,其中最具挑战的还属窗花。本工程共有31套窗花(大窗花25套,小窗花6套),其中每套大窗花的整体厚度达400mm,重量约为2吨,分部于四个立面,窗花使用M12×160mm的化学锚栓进行锚固。由于窗花较重,数量又多,又分布于不同楼层,这给窗花的后续安装带来了一定的难度,安装过程中我方使用了360吨位的吊车进行吊装,并进行了多次加固。
△ 窗花石材,横剖节点做法(节点编号:FS6-108)
△ 窗花石材,横剖节点做法(节点编号:FS6-210)
△ 现场切割、拼接窗花
△ 窗花的安装、维护清理工作
3.在第2-3层间排布了15根直径为1米大圆柱,柱子石材厚50mm,每根柱高约7.5米,由几节不同尺寸的小柱子拼接而成,因质量要求高,每节柱子之间采用了密拼工艺,无缝对接!
△ 现场吊装安装圆柱
4.本工程窗系统打破了常规做法(未使用钢副框连接系统),窗户采用上下支点式固定方式,其中W15窗型为组合窗:是由5樘单元窗,1樘约6㎡单元窗、2樘带开启的单元窗、2樘转角单元窗组合而成。其中W15-1窗户尺寸约达到六平方米,这给后续的安装工作带来了一定的难度,后经多种试验、实践和对工具的改装,及吊装设备配合施工完成窗户整体的安装工作。
△ 现场W15窗户吊装
△ W15窗户、门头石及窗花安装完成实景图
5.对安装工人的技术要求非常高,背栓孔定位受造型影响,难以精确,需严格按照图纸设计的尺寸切割安装。
△ 现场对异型石材的切割
6.石材要求非常高,注重石材的厚重感和立体感,石材造型太多,出展开图复杂,很多节点用常规的二维平面CAD图难以表现,必须用三维立体建模,用三维BIM立体系统对图纸节点进行设计,才能对这种复杂的节点理解到位。
7.为保证幕墙不出现色差,对于石材的色差控制也是极其严格,在石材到场后先预排板筛色差,上墙后整体观察,再将出现色差的石材进行标记、拆除、更换,直至石材墙面基色一致。
△ 现场石材筛色标记、拆除
